Management-Zusammenfassung dieses Beitrags:
Das Risikomanagement gehört zu den Hauptaufgaben im → Projektmanagement. Dennoch wird dem Risikomanagement in der Praxis oftmals nur ungenügend durchgeführt, was in Verlauf eines Projekts weitreichende Folgen haben kann.
In diesem Beitrag wird das Risikomanagement in Projekten mit einem Risikomanagement-Prozess beschrieben.
Das Risikomanagement in Projekten umfasst das Identifizieren und Managen von Risiken und gehört zu den Hauptaufgaben im Projektmanagement. Dennoch wird dem Risikomanagement in der Praxis oftmals nur unzureichend Aufmerksamkeit geschenkt, da die Bedeutung für einzelne Projekte nicht immer klar erkennbar ist. Dies ist umso erstaunlicher, wenn man bedenkt, welche Auswirkungen im Schadensfall auf Projekte zukommen. Andererseits kann man Risiken in Projekten nicht von vornherein ausschließen, da sie ein wesentliches Merkmal von Projekten darstellen.
In einem systematischen Risikomanagement werden Prozesse, → Werkzeuge und Methoden zur Risikoerkennung und ‑behandlung bereitgestellt. In diesem Beitrag werden einige davon vorgestellt.
Beim → PMI (Project Management Institute) ist das Risikomanagement in Projekten eines von → zehn Wissensgebieten zum Projektmanagement /PBG17, PBG17‑d/.
1. Einleitung und Grundlagen
Folgende Definitionen finden sich für den Begriff Risiko:
Ein Risiko ist ein …
- mögliches Ereignis mit unerwünschter Wirkung.
- in der Zukunft liegendes mögliches Ereignis im Projektverlauf, welches die Gefährdung oder eingeschränkte Erreichung der → Projektziele und damit ein Scheitern des Projekts zur Folge hat.
- Maß für die Wahrscheinlichkeit und die Auswirkungen davon, ein → Projektziel nicht zu erreichen. /Kerzner08/
Häufig wird auch folgende Kurzformel verwendet:
Risiko = Eintrittswahrscheinlichkeit * Auswirkung
Zur systematischen Behandlung von Risiken wird das Risikomanagement in Projekten angewendet – es wird von dem Project Management Institute (PMI) und dem Deutschen Institut für Normung (DIN) wie folgt definiert:
- “Zum Risikomanagement in Projekten (Project Risk Management) gehören die Prozesse zur Durchführung der Risikomanagementplanung, Risikoidentifizierung, Risikoanalyse, zu Risikobewältigungsmaßnahmen sowie zur Überwachung und Steuerung der Risiken eines Projekts.” (PMBOK Guide 2012 /PBG12‑d/)
- Risikomanagement ist die “systematische Anwendung von Managementgrundsätzen, ‑verfahren und ‑praktiken zwecks Ermittlung des Kontextes sowie Identifikation, Analyse, Bewertung, Steuerung/Bewältigung, Überwachung und Kommunikation von Risiken.” (DIN 69901–5:2009 /DIN13/)
Bei der Betrachtung von Risiken in Projekten wird nach Risikoarten unterschieden. Einige davon sind in der nachfolgenden Grafik dargestellt.
Abbildung 1.1: Risikoarten
Jedes (Einzel-)Risiko kann durch eine Risikosequenz beschrieben werden – diese ist in der nachfolgenden Abbildung dargestellt.
Abbildung 1.2: Die Risikosequenz
Risiken treten in Projekten in den unterschiedlichen Phasen auf. Dabei nimmt typischerweise die Anzahl der Risiken im Laufe der Zeit ab (blaue Kurve), die Kosten für möglicherweise eintretende Risiken jedoch zu.

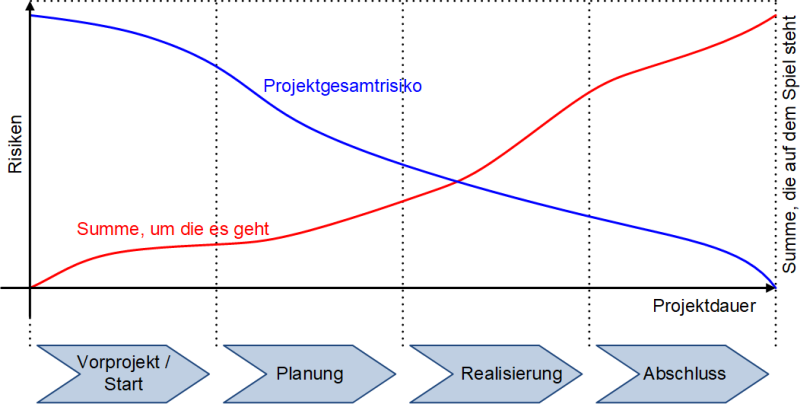

Abbildung 1.3: Risiken im Projektverlauf (generell, nach /Kerzner08/)
Bei der systematischen Identifikation und Analyse von Risiken werden diese Risikoarten nacheinander betrachtet. Die Erfassung der Risiken erfolgt dann in der Regel in einem Risikoregister, welches wie in Abbildung 1.2 dargestellt aussehen könnte.
Abbildung 1.4: Das Risikoregister (minimal)
Die Spalten bedeuten im Einzelnen:
- Nr.: Fortlaufende Nummer, die vergeben und dann nicht mehr verändert wird
- Prio. = → Priorität: Hier werden die Risiken (in einem ersten Schritt) grob vorklassifiziert. Typischerweise wird zwischen “A‑, B- und C‑Risiken” (oder niedrig, mittel, hoch) unterschieden
- Risiko(-Ereignis): Textuelle Beschreibung des Risiko-Ereignisses (Freitext)
- Auswirkung: Qualitative Beschreibung, welche Auswirkungen der Eintritt dieses Risikos auf das Projekt hat (verbal, grob)
- Eintrittswahrscheinlichkeit: Erfassung, mit welcher Wahrscheinlichkeit aus ein Risiko(-Ereignis) im Laufe des Projekts eintritt
- Tragweite: Quantitative Beschreibung, welche Auswirkungen der Eintritt dieses Risikos auf das Projekt hat
2. Der Risikomanagement-Prozess (in Projekten)
Zu systematischen Behandlung der Risiken in Projekten sollte ein (übergreifend etablierter) Prozess verwendet werden. Beispielsweise kann der nachfolgend dargestellte Risikomanagement-Prozess (nach PMI /PBG12‑d/) herangezogen werden:
Abbildung 2.1: Der Risikomanagement-Prozess nach PMI /PBG12‑d/
Der hier dargestellte Risikomanagement-Prozess umfasst 6 Prozess-Schritte, wobei der Initialschritt (“0. Risikomanagement planen”) nur einmal zu Beginn, die anderen Schritte aber mehrfach im Projekt durchgeführt werden können.
2.1 Die einzelnen Prozessschritte
- Die Risikomanagementplanung: In diesem “Vorab-Schritt” wird festgelegt, wie das Risikomanagement durchgeführt werden soll, d.h. welche Workshops, welche Dokumente und welche Werkzeuge und Methoden zum Einsatz kommen – und im Risikomanagementplan eindeutig beschrieben. Die Risikomanagementplanung wird üblicherweise von erfahrenen Mitarbeitern und Beratern durchgeführt
- Die Risikoidentifikation: Die einzelnen Risiken werden in diesem ersten Prozessschritt identifiziert, beschrieben und in das Risikoregister eingetragen. Die Risikoidentifikation wird vom → Projektteam in einer Projekt-Risikoklausur durchgeführt. Es können sehr viele Werkzeuge und Methoden zum Einsatz kommen, insbesondere wird hier das → Brainstorming bevorzugt eingesetzt
- Die qualitative Risikoanalyse: Mit den Auswirkungen der erkannten Risiken auf das Projekt beschäftigt sich die Risikoanalyse, wobei zunächst nur qualitative, d.h. ohne Geldwerte auskommende, Betrachtungen vorgenommen werden
- Die quantitative Risikoanalyse: Als Ergänzung der qualitativen Risikoanalyse werden die Auswirkungen der Risiken monetär durchgerechnet, d.h. es wird benannt, welche Kosten durch Schäden im Eintrittsfall auftreten
- Die Risikobewältigungsplanung: Wie (einzelne) Risiken durch Maßnahmen im Laufe des Projekts behandelt werden sollen, wird hier festgelegt. Dazu werden die einzelnen Maßnahmen entwickelt, gegenübergestellt und dann ausgewählt. Es entsteht eine Art → Maßnahmenplan, der dann im Laufe des Projekts abgearbeitet, überwacht und über den die Maßnahmen gesteuert werden
- Steuerung der Risiken: Hier werden die Risiken und die entwickelten Maßnahmen kontinuierlich im Projektverlauf überwacht. Das Reporting der Risiken und das gezielte Eingreifen im Bedarfsfall gehört ebenfalls zu diesem Prozessschritt
2.2 Die Risikoklausur
Zu Bestimmung der Risiken kann in Projekten eine Risikoklausur durchgeführt werden, in der → systematisch Risiken bestimmt werden. Typischerweise sollte diese zu einem sehr frühen → Zeitpunkt — spätestens mit der → Projektplanung — durchgeführt werden. In Abbildung 2.2 ist beispielhaft eine Agenda wiedergegeben.
Abbildung 2.2: Die Agenda einer Risikoklausur
3. Aspekte des Risikomanagement-Prozesses (in Projekten)
Bei der Risikoidentifikation werden systematisch die Risiken in einem Projekt erfasst. Dabei gibt es eine Vielzahl von Methoden zu ihrer Erfassung (Abbildung 3.1). Die → Projektumfeldanalyse und die Mitarbeiterbefragung sollten immer durchgeführt werden.
Abbildung 3.1: Methoden zur Risikoidentifikation (nach /Patzak14/)
Das Ergebnis der Risikoidentifikation ist ein Risikoregister, in dem die Risiken erfasst worden sind.
In der → Risikomatrix können die einzelnen Risiken mit ihrer Eintrittswahrscheinlichkeit und Tragweite gruppiert werden.
Abbildung 3.2: Die Risikomatrix
Diejenigen Risiken, die in der Risikomatrix im “roten Bereich” liegen, können Auswirkungen auf das Projekt haben, die nicht einfach tolerierbar sind. Entsprechend müssen Maßnahmen definiert werden, die
- die Wahrscheinlichkeit des Eintretens oder
- die Tragweite bei einem Eintreten
verringern.
Bei der Auswahl der Maßnahmen können verschiedene Strategien zugrunde gelegt werden; diese sind in Abbildung 3.2 dargestellt.
Abbildung 3.3: Behandlungsstrategien für Risiken
Die vier Strategien im Detail:
- Vermeiden: Hier wird das Risiko von vornherein ausgeschlossen
- Vermindern: Die Auswirkungen, die beim Eintritt eines Risiko(-Ereignisse)s entstehen, werden reduziert
- Übertragen: Das Risiko wird an Andere weitergereicht, typischerweise durch Versicherungen oder spezielle (Lieferanten-)Verträge
- Akzeptieren: Bestimmte Risiken werden im Projekt verbleiben. Diese müssen im Verlaufe des Projekts überwacht werden, insofern sie eine (gewisse) Auswirkung auf den Projektverlauf oder das Projektergebnis haben können
Zur Visualisierung der Maßnahmen können diese in die Risikomatrix eingetragen werden. In Abbildung 3.4 ist beispielhaft eine Risikomatrix für eine Sommergartenparty dargestellt — die vier benannten Risiken sind:
- Das Wetter ist “nicht optimal”
- Es kommen weniger Gäste als eingeladen werden
- Das Budget für die Gartenparty wird (deutlich) überschritten
- Es findet zum gleichen Zeitpunkt eine andere, kurzfristig angesetzte Veranstaltung statt, sodass kaum jemand kommt
Die rot gestrichelte Linie gibt dabei eine Betrachtungsgrenze vor: Nur für diejenigen Risiken, die oberhalb dieser Linie liegen, müssen Maßnahmen definiert und ergriffen werden. In diesem Beispiel sind die Risiken 2 (“wenig Gäste”) und 3 (“Budget”). Die Maßnahmen können dann beispielsweise lauten:
- Es wird rechtzeitig eingeladen (und ggf. bei einigen Gästen nochmals persönlich nachgefragt)
- Er wird auf (teure) Drinks verzichtet
Abbildung 3.4: Die Risikomatrix: Beispiel mit Maßnahmen
Die Maßnahmen werden dann hinsichtlich ihrer Wirkung bewertet: Es ergeben sich Verschiebungen (blau gestrichelte Linie) der Risikobewertungen.
Die Risiken treten nicht gleichmäßig verteilt im Laufe eines Projekts auf. Schwankungen, die aufgrund von Maßnahmen und Überprüfungen auftreten können, sind in Abbildung 3.5 dargestellt.
Abbildung 3.5: Risiken im Projektverlauf
Nach PMI werden Risiken “eingeplant”: Die errechneten Risikokosten werden als → Risikozuschlag / Notfallreserve (Contingency Reserve) dem Projektbudget hinzugefügt. Es können auch (zeitliche) Verzögerungen als Zuschlag für Risiken vorgesehen werden.
4. Weitere Aspekte des Risikomanagements in Projekten
Nicht alle Risiken sind gleichermaßen bekannt: Daher ist ein abgestuftes Vorgehen zur Ermittlung und Behandlung der Risiken notwendig. In Abbildung 4.1 sind drei Arten von Risiken nach Bekanntheitsgrad dargestellt:
- Die unbekannten Unbekannten (unknown unknowns) sind diejenigen Risiken, von deren Existenz man keine Kenntnis hat. Entsprechend kann man sich diese Risiken nicht ermitteln und auch keine Maßnahmen benennen, die bei ihrem Eintritt umgesetzt werden sollen
- Die bekannten Unbekannten (known unknowns) sind diejenigen Risiken, von deren Existenz zwar bekannt ist, aber man nicht weiß, ob sich eintreten werden. Für diese Risiken greift das klassische Risikomanagement in Projekten wie in diesem Beitrag vorgestellt
- Die Bekannten (knowns) sind diejenigen Risiken, die man bereits sehr frühzeitig erkennen und entsprechend berücksichtigen kann, dann sie in die Projektplanung einfließen können
Abbildung 4.1: Arten von Risiken nach Bekanntheitsgrad
Der Umgang mit den Arten von Risiken nach Bekanntheitsgrad ist auf der Webseite → Zuschläge und Reserven in Projekten zu finden.
5. Checklisten für das Risikomanagement in Projekten
Bei den → Checklisten für das Risikomanagement in Projekten kann generell zwischen zwei Kategorien unterschieden werden (Abbildung 5.1):
- Zum einen die Checklisten, die der Überpüfung dienen, ob das Risikomanagement richtig durchgeführt wird und
- zum anderen die Checklisten, die helfen, alle relevanten Risiken zu identifizieren.

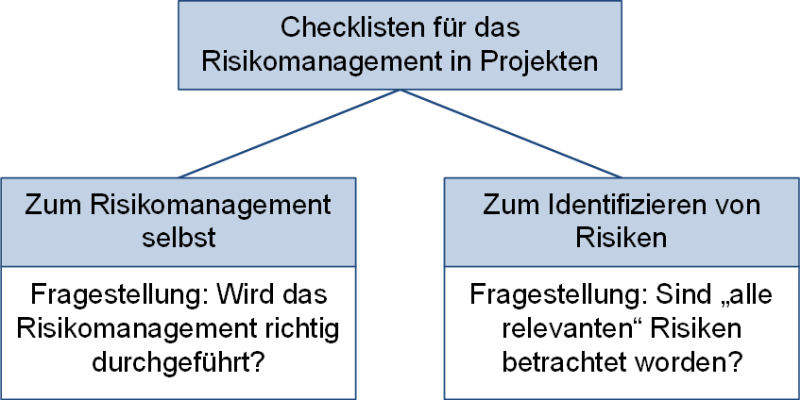

Abbildung 5.1: Kategorien von Checklisten für das Risikomanagement in Projekten
In diesem Kapitel werden nur die Checklisten für das Risikomanagement selbst betrachtet.
Nicht in jeder Organisation ist das Risikomanagement etabliert — nur wenn man weiß, wie mit Risiken umgegangen werden soll, hilft das Risikomanagement bei der Umsetzung von Projekten. Die nachfolgende Checkliste (Abbildung 5.2) dient der Überprüfung, ob das Risikomanagement im Projekt überhaupt durchgeführt werden kann.
Abbildung 5.2: Checkliste: Kann das Risikomanagement im Projekt durchgeführt werden?
Wenn das Risikregister / die Risikoliste erstellt worden ist, so muss überprüft werden, ob dieses ausreichend und vollständig ist. Hierzu kann nachfolgende Checkliste (Abbildung 5.3) eingesetzt werden.
Abbildung 5.3: Checkliste: Ist das Risikoregister ausreichend und vollständig?
Ist das Projekt gestartet, so sollten zumindest an jedem Meilenstein / vor jeder Lenkungsausschusssitzung überprüft werden, ob das Risikomanagement noch richtig eingesetzt wird und ob sich die Risiken noch im Rahmen bewegen (Abbildung 5.4).
Abbildung 5.4: Checkliste: Wird das Risikomanagement richtig durchgeführt und sind die Risiken im Rahmen?
Die Einsatzzeitpunkte für die Checklisten orientieren sich am Phasenmodell und den Berichtszeitpunkten. In Abbildung 5.5 sind beispielhaft die Einsatzzeitpunkte wiedergegeben.
Abbildung 5.5: Einsatzzeitpunkte der Checklisten für das Risikomanagement in Projekten
6. Häufig gestellte Fragen und Antworten (FAQ) zum Risikomanagement in Projekten
Einige Fragen zum Risikomanagement in Projekten werden häufig (nicht nur von Einsteigern) gestellt – diese werden hier wiedergegeben.
- F: Muss Risikomanagement in Projekten immer durchgeführt werden?
A: Ja – ohne eine Risikobetrachtung zu Beginn eines Projekts sollte kein Projekt durchgeführt werden. - F: Ist eine Schulung zum Risikomanagement in Projekten empfehlenswert?
A: Ja. Aber es kann auch eine Kurzschulung (von etwa 2 bis 4 Stunden) durchgeführt werden. - F: Wann wird das Risikomanagement in Projekten durchgeführt?
A: Das Risikomanagement ist eine fortlaufende → Tätigkeit im Projekt. Es wird zunächst vor dem → Projektstart eine Risikobetrachtung vorgenommen; diese wird fortlaufend überprüft und angepasst. - F: Wer ist für das Risikomanagement in Projekten verantwortlich?
A: Der → Projektmanager ist immer für das Risikomanagement verantwortlich. Jedoch kann diese Aufgabe — ähnlich wie das → Projektcontrolling — delegiert werden. - F: Kann mangelhaftes Projektmanagement ein Risiko im Projekten darstellen?
A: Ja — durchaus. Das → Problem dabei: Dies wird selten erkannt, da die Projektverantwortlichen “ihr Projektmanagement” in der Regel für ausreichend halten. Daher ist es empfehlenswert, hierzu externe Berater oder Auditoren einzubinden. - F: Ist das Risikoregister ein “öffentliches” Dokument?
A: In der Regel nein. Das Risikoregister kann Bestandteile enthalten, die Kunden- und Lieferantenbeziehungen betreffen — diese sollten nicht öffentlich sein. Dennoch sollte das Projektteam die wesentlichen Projektrisiken einsehen können, um so ein Risikobewusstsein entwickeln zu können.
Haben Sie noch weitere Fragen oder möchten Sie Ergänzungen an der FAQ vornehmen? Am besten schreiben Sie mir hierzu eine E‑Mail an: kontakt@peterjohann-consulting.de.
