Stakeholdermanagement in Projekten Betroffene Personen professionell erkennen und managen

Das Erken­nen, Ein­ord­nen und Bewer­ten von Grup­pen oder Per­so­nen, den soge­nann­ten Stake­hol­dern, bei → Vor­ha­ben und Pro­jek­ten ist eine der wich­tigs­ten Auf­ga­ben des Pro­jekt­ma­na­gers und des Requi­re­ments Engi­neers. Lässt man die Stake­holder außer Acht, so kann es zu Fehl­ent­wick­lun­gen und zu Akzeptanz­problemen (in Pro­jek­ten) kommen.

Aus die­sem Grund ist eine sys­te­ma­ti­sche Her­an­ge­hens­wei­se bei der Betrach­tung und Behand­lung der Stake­hol­der von enor­mer Bedeu­tung für die erfolg­rei­che Umset­zung von Projekten.

Die Kurz­dar­stel­lung auf die­ser Web­sei­te basiert im Wesent­li­chen auf mei­ner Über­sichts­prä­sen­ta­ti­on, die hier her­un­ter­ge­la­den wer­den kann:

Inhalt Typ
Pro­jekt­ma­nage­ment: Stake­hol­der­ma­nage­ment – Eine Übersicht
pdf

Zudem wird in der → Gra­fik des Monats Okto­ber 2014: “→ Die Stake­hol­der-Matrix (Stake­hol­der-Port­fo­lio)” vor­ge­stellt.

Gene­rell wird das Stake­hol­der­ma­nage­ment im → Pro­jekt­ma­nage­ment wie auch im → Requi­re­ments Engi­nee­ring ein­ge­setzt (Abbil­dung 0.1). Dabei sind die Schwer­punk­te unter­schied­lich: Wäh­rend im Pro­jekt­ma­nage­ment in ers­ter Linie betrach­tet wird, wie die ermit­tel­ten Stake­hol­der im Pro­jekt zufrie­den­ge­stellt wer­den, ist es im Requi­re­ments Engi­nee­ring wich­tig, dass Anfor­de­run­gen, die von den Stake­hol­dern kom­men, pas­send ver­wen­det werden.

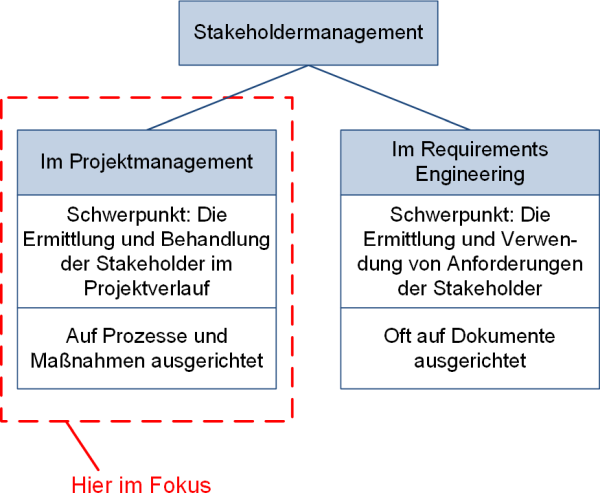

Einordnung des Stakeholdermanagements im Projektmanagement und im Requirements Engineering, (C) Peterjohann Consulting, 2020-2024

Abbil­dung 0.1: Ein­ord­nung des Stake­hol­der­ma­nage­ments im Pro­jekt­ma­nage­ment und im Requi­re­ments Engineering

In die­sem Bei­trag wird das Stake­hol­der­ma­nage­ment in Pro­jek­ten betrach­tet und nicht das Stake­hol­der­ma­nage­ment im Requi­re­ments Engineering.

Ach­tung — Schreib­wei­se:
Stake­hol­der­ma­nage­ment wird (hier) immer zusam­men­ge­schrie­ben, die → Schreib­wei­sen “Stake­hol­der Manage­ment” oder “Stake­hol­der-Manage­ment” fin­den kei­ne Verwendung.

1. Einleitung und Grundlagen

Das Online-Ver­wal­tungs­le­xi­kon defi­niert Stake­hol­der fol­gen­der­ma­ßen /#OLEV-Stakeholder/:
“Person(en) oder Gruppe(n), deren Belan­ge betrof­fen und/oder die in der Lage ist/sind, Ein­fluss zu neh­men: Betroffene/r, Beteiligte/r, Interessenträger/in, ‑vertreter/in, ‑grup­pe.“
Die deut­sche Über­set­zung “Betrof­fe­ne” ist weni­ger gebräuch­lich.
“to have sta­ke in = Inter­es­se haben an”

Gene­rell wird zwi­schen inter­nen (d.h. in dem Unter­neh­men oder der Orga­ni­sa­ti­on arbei­ten­den) und exter­nen (= außer­halb des Unter­neh­mens oder der Orga­ni­sa­ti­on agie­ren­den) Stake­hol­dern unter­schie­den (Abbil­dung 1.1). Dabei wer­den zu den Stake­hol­dern immer die drei Parameter …

  • Ein­stel­lung
  • Betrof­fen­heit
  • Ein­fluss

betrach­tet.

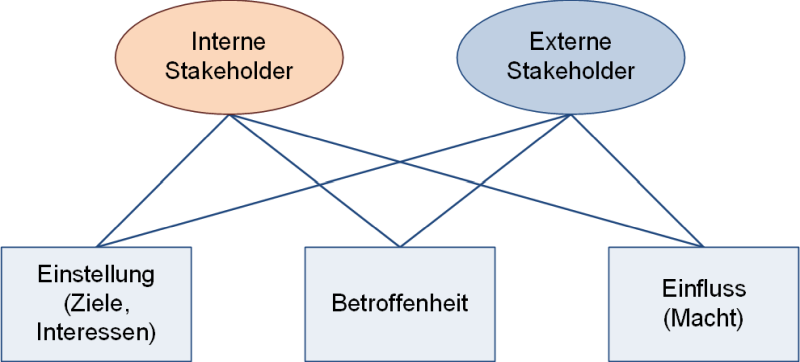

Stakeholder: Ziele, Betroffenheit, Macht, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 1.1: Stake­hol­der: → Zie­le, Betrof­fen­heit, Macht

In einem Pro­jekt gibt es immer ein Stake­hol­der­um­feld. In der Abbil­dung 1.2 ist der Grad der Betrof­fen­heit ein­zel­ner Stake­hol­der­grup­pen wie­der­ge­ge­ben: Von innen nach außen nimmt der Grad der Betrof­fen­heit ab.
Im Ein­zel­nen sind die Stake­hol­der wie folgt klassifiziert:

  • → Pro­jekt­ma­na­ger und → Pro­jekt­team: Die­se Stake­hol­der sind vom Pro­jekt am stärks­ten betroffen
  • Die eige­ne Orga­ni­sa­ti­on: Hier­zu gehö­ren auch → Pro­jekt­gre­mi­en wie der → Len­kungs­aus­schuss oder der → Pro­jekt­spon­sor
  • Die Lie­fe­ran­ten und Part­ner sind zwar stark betrof­fen, aber nicht unbe­dingt direkt beteiligt
  • Die Kun­den sind die vier­te Grup­pe: Im Nor­mal­fall (ins­be­son­de­re in klas­si­schen Pro­jek­ten) haben sie eine gewis­se Distanz zum Projekt(geschehen)
  • Der Markt, die Öffent­lich­keit, die Kun­den des Kun­den sind Pro­jek­ten in der Regel die am wenigs­ten betrof­fe­nen Stake­hol­der

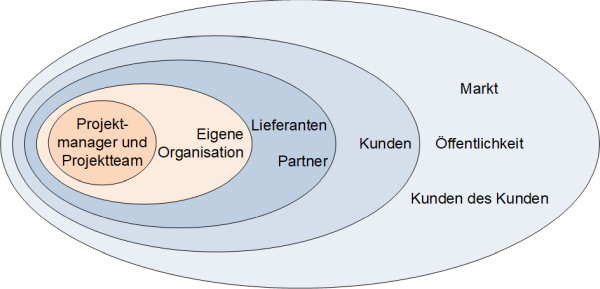

Stakeholderumfeld, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 1.2: Stakeholderumfeld

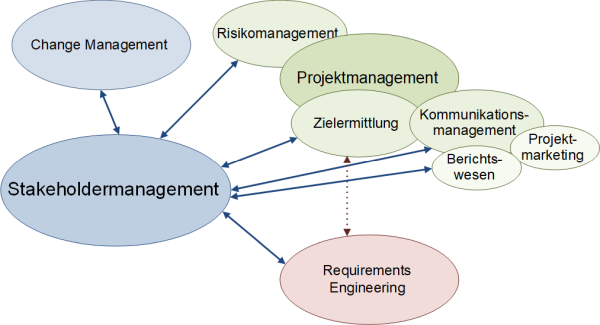

Abbil­dung 1.3 ord­net das Stake­hol­der­ma­nage­ment in die ande­re Dis­zi­pli­nen des Pro­jekt­ma­nage­ments ein: Unmit­tel­bar ver­wandt mit dem Stake­hol­der­ma­nage­ment ist das → Chan­ge Manage­ment. Star­ke Zusam­men­hän­ge gibt es mit dem → Risi­ko­ma­nage­ment, dem → Kom­mu­ni­ka­ti­ons­ma­nage­ment (mit dem → Pro­jekt­mar­ke­ting und dem Berichts­we­sen). Das Stake­hol­der­ma­nage­ment bil­det zudem die Grund­la­ge für das Requi­re­ments Engi­nee­ring und das → Sys­tems Engi­nee­ring.

Stakeholdermanagement und andere Disziplinen, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 1.3: Stake­hol­der­ma­nage­ment und ande­re Dis­zi­pli­nen des Projektmanagements

Auf Basis des Stake­hol­der­um­felds kann bereits eine ers­te, ein­fa­che Ana­ly­se vor­ge­nom­men wer­den, indem pro (wich­ti­gem) Stake­hol­der ein Haupt­ziel notiert wird (Abbil­dung 1.4).

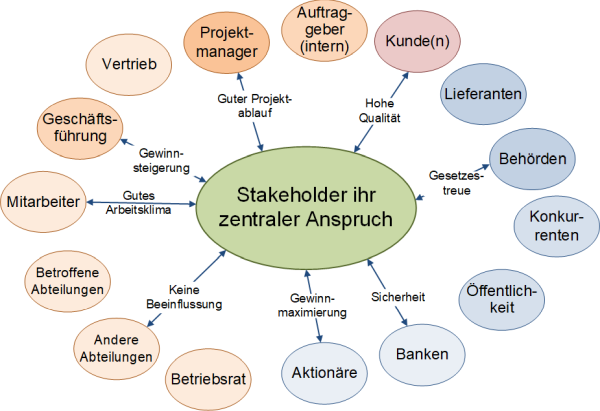

Stakeholderidentifikation und Gliederung, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 1.4: Stake­hol­der­iden­ti­fi­ka­ti­on und Gliederung

2. Der Stakeholdermanagement-Prozess

Das Stake­hol­der­ma­nage­ment kann als Abfol­ge von ein­zel­nen Pro­zess­schrit­ten durch­ge­führt wer­den, wobei der ers­te Schritt (die Stakeholdermanagement­planung) nur ein­mal zu Beginn, die ande­ren vier Schrit­te auch fort­lau­fend umge­setzt wer­den soll­ten. Die­ser Stake­hol­der­ma­nage­ment-Pro­zess ist hier dargestellt.

Der Stakeholdermanagement-Prozess, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 2.1: Der Stakeholdermanagement-Prozess

Im Ein­zel­nen wer­den fol­gen­de Schrit­te beim Stake­hol­der­ma­nage­ment-Pro­zess durchlaufen:

  1. Stakeholdermanagement­planung: Fest­le­gung, was im (kon­kre­ten) Pro­jekt an Stake­hol­der­ma­nage­ment durch­ge­führt wer­den soll
  2. Die Stake­hol­der­iden­ti­fi­ka­ti­on: Benen­nung der Stakeholder
  3. Die Stake­hol­der­ana­ly­se: Gewich­tung der Stakeholder
  4. Die Stake­hol­der­be­hand­lung: (Akti­ves) Zuge­hen auf die Stake­hol­der, um so den Pro­jekt­er­folg abzusichern
  5. Die Stake­hol­der­steue­rung: Über­prü­fen der Wir­kung der Maß­nah­men der Stakeholderbehandlung

Die nach­fol­gen­de Tabel­le (Abbil­dung 2.2) fasst alle Schrit­te des Stake­hol­der­ma­nage­ment-Pro­zes­ses zusammen.

Der Stakeholdermanagement-Prozess (als Tabelle), (C) Peterjohann Consulting, 2016-2024

Abbil­dung 2.2: Der Stake­hol­der­ma­nage­ment-Pro­zess (als Tabelle)

Der Stake­hol­der­ma­nage­ment-Pro­zess kann auch als (linea­rer) Ablauf dar­ge­stellt wer­den (Abbil­dung 2.3). Rück­sprün­gen zwi­schen den Punk­ten 1 bis 4 sind zwar nicht dar­ge­stellt, aber erlaubt.

Der Stakeholdermanagement-Prozess, (C) Peterjohann Consulting, 2020-2024

Abbil­dung 2.3: Der Stake­hol­der­ma­nage­ment-Pro­zess (Ablauf­dar­stel­lung)

In einem Stake­hol­der-→ Work­shop (auch: Stake­hol­der­klau­sur oder Stake­hol­der­ana­ly­se-Work­shop) kön­nen noch vor → Pro­jekt­start die ers­ten Schrit­te des Stake­hol­der­ma­nage­ments vor­ge­nom­men werden.

In Abbil­dung 2.4 ist die Agen­da eines inter­nen Stake­hol­der-Work­shops wie­der­ge­ge­ben, bei dem nur Team­mit­glie­der, nicht jedoch die Stake­hol­der selbst, teil­neh­men. Ein sol­cher Ganz­ta­ges-Work­shop bie­tet sich bei grö­ße­ren Pro­jek­ten oder Pro­jek­ten mit (personal-)kritischem Cha­rak­ter (wie Chan­ge-Pro­jek­te) an.

Stakeholder-Workshop: Agenda, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 2.4: Der Stakeholder-Workshop

Anmer­kung:
Hier ist die Agen­da ein Ganz­ta­ges-Work­shop dar­ge­stellt. Lei­der wird in der Pra­xis ein sol­cher Work­shop — wenn über­haupt — nur sehr ver­kürzt durchgeführt.

3. Identifikation und Analyse der Stakeholder

Die Iden­ti­fi­ka­ti­on der Stake­hol­der erfolgt über Betrach­tung des (Projekt-)Umfelds. Ziel der Iden­ti­fi­ka­ti­on ist es, mög­lichst vie­le mög­li­che Stake­hol­der zu benen­nen und einer zen­tra­len → Lis­te – der Stake­hol­der­lis­te (Abbil­dung 3.1) – zu erfas­sen.
Es wer­den fol­gen­de Inhal­te eingetragen:

  • Wer ist der Stakeholder?
  • Was ist sei­ne Erwar­tung an das Projekt?
  • Wie ist sei­ne Ein­stel­lung zum Projekt?
  • Wie ist sein (poten­zi­el­ler) Ein­fluss auf das Projekt?
Die Stakeholderliste - Formular, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 3.1: Die Stake­hol­der­lis­te — Formular

Doch wie bekommt die (voll­stän­di­ge Lis­te der Stake­hol­der)? In Abbil­dung 3.2 sind eini­ge Durch­füh­rungs­va­ri­an­ten zur Stake­hol­der­iden­ti­fi­ka­ti­on dargestellt.

Die Stakeholderidentifikation: Durchführungsvarianten, (C) Peterjohann Consulting, 2020-2024

Abbil­dung 3.2: Die Stake­hol­der­iden­ti­fi­ka­ti­on: Durchführungsvarianten

In der Abbil­dung 3.3 ist eine aus­ge­füll­te Stake­hol­der­lis­te bei­spiel­haft dargestellt.

Die Stakeholderliste - Beispiel, (C) Peterjohann Consulting, 2014-2024

Abbil­dung 3.3: Die Stake­hol­der­lis­te — Beispiel

Die Erstel­lung der Stake­hol­der­lis­te wird mit dem gleich­zei­ti­gen Erstel­len einer gra­fi­schen Reprä­sen­ta­ti­on als Kraft­feld­ana­ly­se bezeich­net. Hier­zu wird pro Stake­hol­der­lis­ten­ein­trag eine Ellip­se in ein xy-Dia­gramm ein­ge­zeich­net. Dies kann fol­gen­der­ma­ßen aussehen:

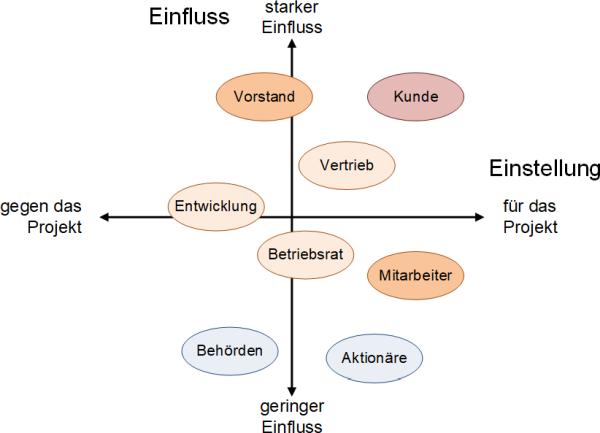

Die Kraftfeldanalyse, (C) Peterjohann Consulting, 2014-2024

Abbil­dung 3.4: Die Kraftfeldanalyse

Setzt man die (gra­fi­sche Dar­stel­lung der) Kraft­feld­ana­ly­se in eine 2x2-→ Matrix mit vier Qua­dran­ten um, so erhält man fol­gen­de Dar­stel­lung, die als → Stake­hol­der-Matrix (oder auch Stake­hol­der-Port­fo­lio, sel­te­ner Stake­hol­der-Ein­fluss-Matrix) bezeich­net wird:

Die Stakeholder-Matrix, (C) Peterjohann Consulting, 2014-2024

Abbil­dung 3.5: Die Stake­hol­der-Matrix (Stake­hol­der-Port­fo­lio)

Möch­te man die Bezie­hun­gen zwi­schen den Stake­hol­dern ver­deut­li­chen, so kann eine die Stake­hol­der­land­kar­te (Stake­hol­der Map) (Abbil­dung 3.6) erstellt wer­den, die jedoch schnell unüber­sicht­lich wird.

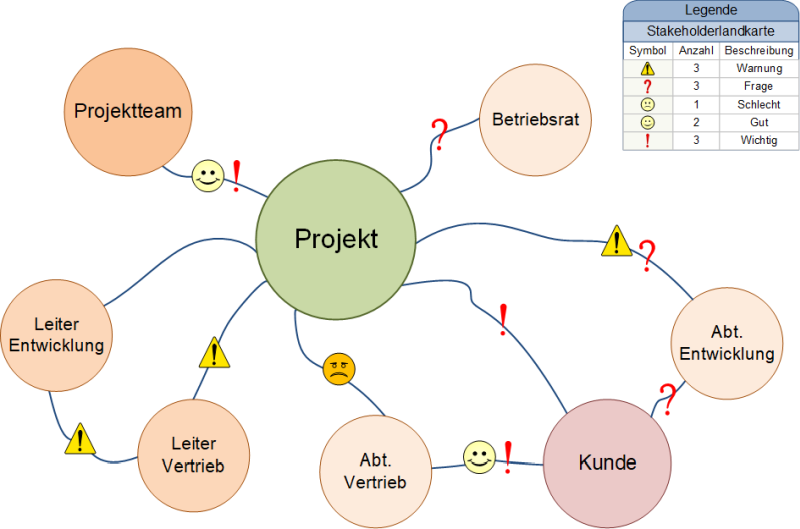

Die Stakeholderlandkarte, (C) Peterjohann Consulting, 2014-2024

Abbil­dung 3.6: Die Stakeholderlandkarte

Auch wenn die Iden­ti­fi­ka­ti­on und Ana­ly­se bereits zu oder vor Beginn des Pro­jekts erfolgt ist, so müs­sen den­noch fort­lau­fend Über­prü­fung statt­fin­den, in denen die Abschät­zun­gen und Ein­tra­gun­gen hin­ter­fragt wer­den sollten.

4. Behandlung und Überprüfung der Stakeholder

Auf die Stake­hol­der muss nach den Ana­ly­se-Schrit­ten im Lau­fe des Pro­jekts aktiv zuge­gan­gen wer­den. Dies ist eine der Haupt­auf­ga­ben und eine der Haupt­ver­ant­wort­lich­kei­ten des Projektmanagers.

Ent­spre­chend ihrer Ein­stel­lung zum Pro­jekt und dem Ein­fluss auf das Pro­jekt kön­nen die Stake­hol­der typi­siert wer­den. Eine Vari­an­te hier­zu ist in Abbil­dung 4.1 dar­ge­stellt: Er wird zwi­schen Brem­sern, Pro­mo­to­ren, Unter­stüt­zern und Mitäu­fern unterschieden.

Die Stakeholder-Matrix mit Bezeichnungen und Handlungsempfehlungen, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 4.1: Die Stake­hol­der-Matrix mit Bezeich­nun­gen und Hand­lungs­emp­feh­lun­gen (nach → PMI /PBG12‑d/)

Aus die­ser Matrix las­sen sich die grund­sätz­li­chen Hand­lungs­emp­feh­lun­gen able­sen, die dann in kon­kre­te Maß­nah­men und Stra­te­gien umge­setzt wer­den kön­nen. Zumin­dest für die wich­tigs­ten Stake­hol­der soll­ten ent­spre­chen­de Maß­nah­men vor­be­rei­tet sein, um den Pro­jekt­er­folg abzu­si­chern. Viel­fach gehö­ren die Maß­nah­men zum Pro­jekt­mar­ke­ting, da dar­über ein Groß­teil der Kom­mu­ni­ka­ti­on mit den Stake­hol­dern erfolgt.

Typi­sche Maß­nah­men sind häu­fig in vor­ge­fer­tig­ten Lis­ten zu fin­den, die jeweils für die ein­zel­nen Stake­hol­der­ty­pen unter­schied­lich sind.

Im fol­gen­den Bei­spiel (Abbil­dung 4.2) wird die Ten­denz der Wir­kung von Maß­nah­men ver­deut­licht: Wäh­rend eigent­lich die Maß­nah­men dar­auf abziel­ten, die Ein­stel­lung des Vor­stands zu ver­bes­sern (roter Pfeil, Plan) zeigt sich eher die Ten­denz, dass der Ein­fluss des Vor­stands zurück­geht (blau­er Pfeil, Ist).

Die Stakeholder-Matrix mit Maßnahmen und Tendenzen, (C) Peterjohann Consulting, 2016-2024

Abbil­dung 4.2: Die Stake­hol­der-Matrix mit Maß­nah­men und Tendenzen

5. Checklisten zum Stakeholdermanagement

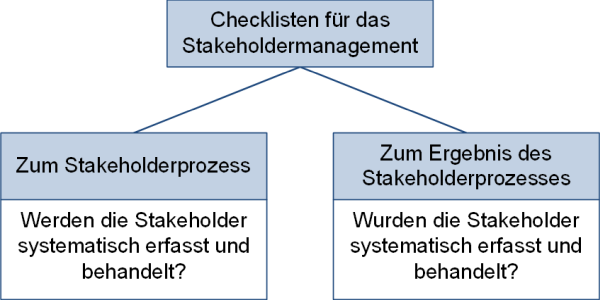

Gene­rell las­sen sich die → Check­lis­ten zum Stake­hol­der­ma­nage­ment im zwei Kate­go­rien unter­tei­len (Abbil­dung 5.1):

  • Zum einen in die Check­lis­ten, die zur Über­prü­fung des Stake­hol­der­ma­nage­ment-Pro­zes­ses dienen
  • Und zum ande­ren in die Check­lis­ten, die die Ergeb­nis­se des Stake­hol­der­ma­nage­ment-Pro­zes­ses beleuchten
Checkliste: Ist das Stakeholdermanagement etabliert?, (C) Peterjohann Consulting, 2020-2024

Abbil­dung 5.1: Check­lis­ten zum Stake­hol­der­ma­nage­ment: Einordnung

Vor dem eigent­li­chen Pro­jekt­start soll­te über­prüft wer­den, ob das (not­wen­di­ge) Stake­hol­der­ma­nage­ment durch­ge­führt wer­den kann / ob der Stake­hol­der­ma­nage­ment-Pro­zess funk­tio­niert. Abbil­dung 5.2 zeigt die ent­spre­chen­de Checkliste.

Checkliste: Ist das Stakeholdermanagement etabliert?, (C) Peterjohann Consulting, 2019-2024

Abbil­dung 5.2: Check­lis­te: Ist das Stake­hol­der­ma­nage­ment etabliert?

Das Ergeb­nis des Stake­hol­der­ma­nage­ment-Pro­zes­ses zum Pro­jekt­start soll­te eben­falls abge­fragt wer­den. Hier­zu kann die Check­lis­te in Abbil­dung 5.3 dienen.

Checkliste: Sind die Stakeholder passend erfasst?, (C) Peterjohann Consulting, 2019-2024

Abbil­dung 5.3: Check­lis­te: Sind die Stake­hol­der pas­send erfasst?

6. Häufig gestellte Fragen und Antworten (FAQ) zum Stakeholdermanagement in Projekten

Eini­ge (typi­sche) Fra­gen und Ant­wor­ten zum Stake­hol­der­ma­nage­ment in Pro­jek­ten wer­den hier wiedergegeben.

  • F: Kann auf das Stake­hol­der­ma­nage­ment in Pro­jek­ten ver­zich­tet wer­den?
    A: Nein. Ohne Betrach­tung der Stake­hol­der kann kein Pro­jekt durch­ge­führt werden.
  • F: Was ist Auf­ga­be des Pro­jekt­lei­ters / Pro­jekt­ma­na­gers beim Stake­hol­der­ma­nage­ment?
    A: Der Pro­jekt­ma­na­ger ist für den Abwick­lungs­er­folg eines Pro­jekts und damit auch für das Stake­hol­der­ma­nage­ment verantwortlich.
  • F: Ist es rat­sam, für das Stake­hol­der­ma­nage­ment einen (exter­nen) Bera­ter hin­zu­zu­zie­hen?
    A: Bei grö­ße­ren Pro­jek­ten, bei denen auch ein Stake­hol­der-Work­shop durch­ge­führt wer­den soll, ja, da ansons­ten häu­fig Stake­hol­der oder Maß­nah­men “ver­ges­sen” oder über­se­hen werden.
  • F: Wo ist der hier vor­ge­stell­te Stake­hol­der­ma­nage­ment-Pro­zess in der Lite­ra­tur zu fin­den?
    A: Die­ser Pro­zess stammt von mir, bedient sich aber in Tei­len gän­gi­ger Pro­jekt­ma­nage­ment-Bücher, so bei­spiels­wei­se des /PBG12, PBG12‑d/.
  • F: Wie baue ich eine Schu­lung für das Stake­hol­der­ma­nage­ment (in Pro­jek­ten) auf?
    A: Fra­gen Sie mich.
  • F: Wel­che Mög­lich­kei­ten der Wei­ter­ver­wen­dung der Ergeb­nis­se des Stake­hol­der­ma­nage­ments in Pro­jek­ten gibt es?
    A: Neben dem Risi­ko­ma­nage­ment wer­den die Ergeb­nis­se des Stake­hol­der­ma­nage­ments bei der Erstel­lung von Sze­na­ri­en und → Per­so­nas eingesetzt.
  • F: Kann das “Stake­hol­der­ma­nage­ment in Pro­jek­ten” — so wie auf die­ser Web­sei­te vor­ge­stellt — auch außer­halb von Pro­jek­ten ver­wen­det wer­den?
    A: Ja, auch in ande­ren Kon­tex­ten kommt das Stake­hol­der­ma­nage­ment zum Ein­satz, so bei­spiels­wei­se im Requi­re­ments Engi­nee­ring oder in der ISO 9001:2015. Die Begrif­fe und Pro­zes­se / blei­ben gleich, aller­dings kann der Schwer­punkt anders sein.
